厄瓜多爾TP水電站一級地下廠房安裝間提前達到主地坪設計高程

文章來源:局厄瓜多爾項目部
閱讀:6657次
發布日期:2014-10-20
分享網站:

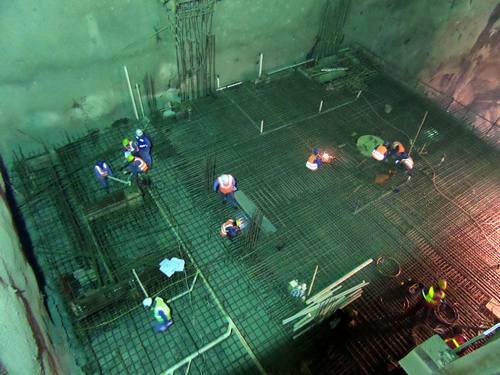

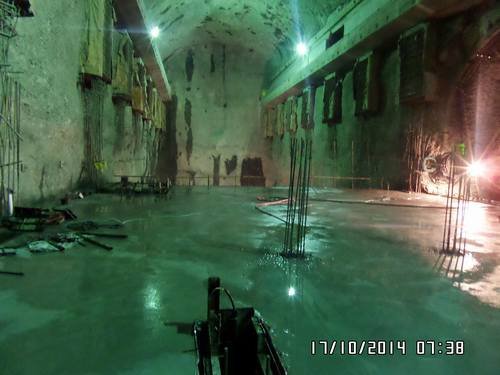

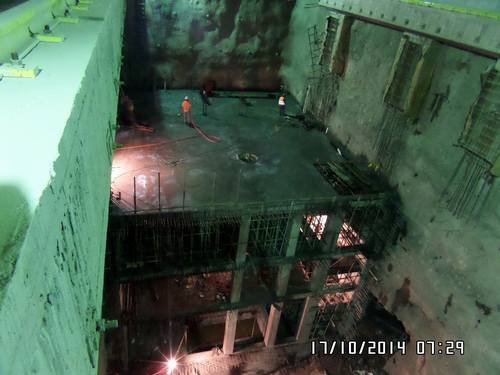

厄瓜多爾當?shù)貢r間2014年10月16日23:30,隨著最后一方混凝土澆筑完畢,由四川省水利電力工程局第二工程處承建施工的厄瓜多爾TP水電站一級地下廠房安裝間到達主地坪設計高程961.30,提前7天完成該節點工期。

自2014年8月18日安裝間第一倉混凝土開始澆筑,在設計圖紙嚴重滯后及多次變更設計重復返工的情況下,項目領導班子帶領項目管理層不等不靠充分發揮主觀能動性,對外主動積極和設計、業主、監理交流溝通;對內加強內部管理、精心組織施工。在全體員工的共同努力下于2014年10月16日提前7天完成該節點工期。繼一級壓力隧洞出口段提前貫通后又一次在厄瓜多爾展現了“四川水利鐵軍”的風采。
