博瓦水電站導流洞順利貫通

文章來源:局三機處
閱讀:5470次
發布日期:2016-01-26
分享網站:



按照工程局指示,局三機處自2015年11月初進駐華電水洛河博瓦水電站首部樞紐工程后,即于11月13日開始修建跨河臨建工程,并于12月15日導流洞開始掛口掘進。

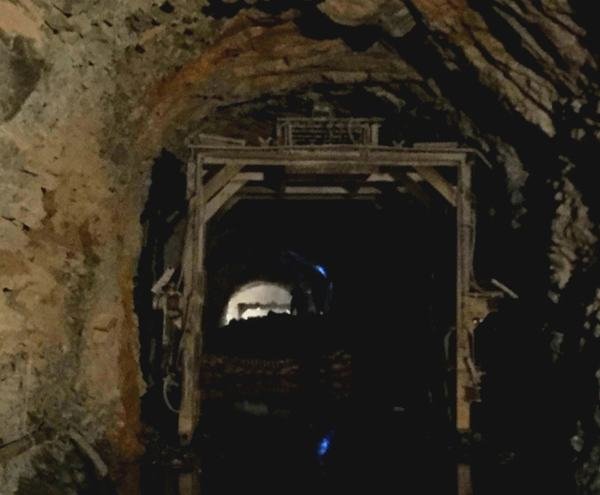

通過參建干部職工及協作隊伍不分晝夜的積極努力,克服了圍巖破碎、滲水大等諸多困難,260米長的導流洞于2016年1月24日實現準確貫通,較節點工期提前12天,受到業主、監理的好評,為閘壩主體工程的順利施工打下了良好基礎。
