由局第七工程處承擔施工的江西龍頭山水電站工程,值此施工高峰期的3月份,在繼圍堰高噴灌漿基礎處理結束后,項目部認真學習貫徹工程局2016年工作會精神,統一思想認識,展現工程局”水利鐵軍”企業風采,號召全體員工積極投身到工程施工建設中。
項目部通過企業文化渲染,營造積極向上的氛圍,同時加強后勤物資保障、完善生產、生活設施和現場施工組織管理;認真做好工程施工安全和質量工作;加大對內、對外協調,努力克服村民阻工,供圖慢、結算拖、資金乏等具體困難,堅持24小時不間斷施工,施工形象進度取得實質進展。
截止三月份,已完成一期廠房圍堰填筑,工程進度面貌達到設計度汛要求,并在3月26日經受住了贛江2016年第一次洪峰(流量12000m³/s)的考驗;廠房基坑6#、7#、8#機組基礎已開挖至-9m高程、3#、4#、5#機組基礎開挖至-5m高程(設計建基高程-11.35m)。目前正積極開展廠房剩余基礎開挖、安裝間基礎開挖及混凝土施工準備工作,為后期工程建設奠定了良好的基礎。

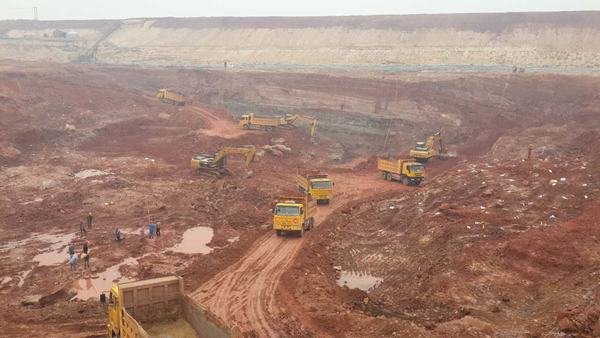

廠房基坑

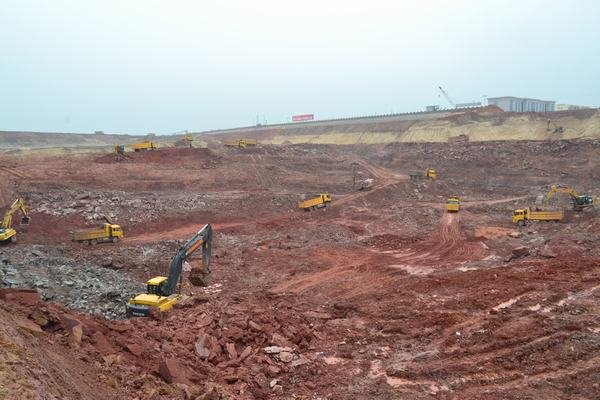

廠房基坑

一期廠房圍堰

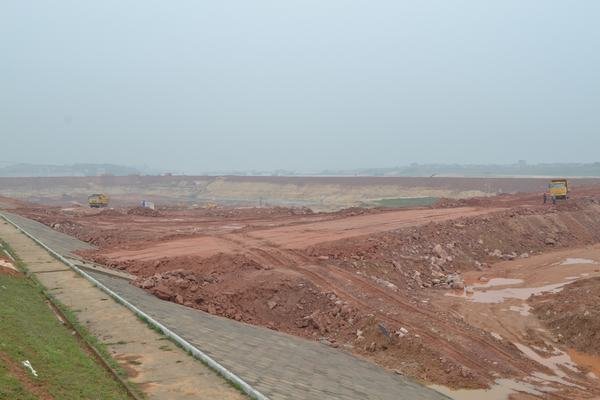

一期廠房圍堰
